Projekt tvorba a plánovanie

Plánovanie je nevyhnutné, ak chcete, aby sa zabránilo toľko prekvapení, ako je to možné, počas opravy. Toto je dôležitý stupeň, a prečo je to potrebné jasné, keď jedna akcia je nemožné bez druhého. Preto si myslíme, že cez všetko do najmenších detailov. Začína od okamihu, keď sa rozhodnete, čo si voľno a čo zmeniť, končí s výberom veľkosť vane.

Aby kúpeľňa plán, ktorý by mali byť podporované rozmery. Môžete to urobiť na kus papiera. Opatrenie izba od rohu do rohu. Napíšte, výška od podlahy až po strop. V kresbe, označte pomôcky, ktoré nemôžu byť premiestnené (studenej a teplej vody, potrubia, kanalizačných prípojok), vykurovacie zariadenia, umiestnenie dverí, okien (ak nejaké sú), a tak ďalej.

Potom, podľa plánu, dizajn budúcnosti kúpeľňa. Kresliť na pláne, kde budete mať wc, umývadlo, kúpeľňa, nábytok. Kde komunikácie (voda, elektrina, kanalizácia) sa bude konať.

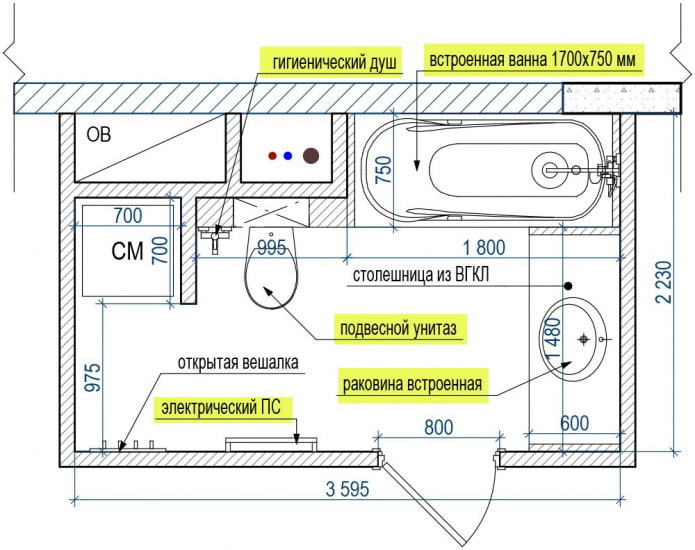

План ванной комнаты

Projekt je potrebná nie len predstaviť, čo je kúpeľňa bude vyzerať po rekonštrukcii. Používa sa na výpočet množstva materiálu, ktoré je potrebné pre opravy. Pomáha tiež nie urobiť chybu s veľkosťou pri výbere nábytku a klampiarske práce. S projektom na ruky, poznať presnú vzdialenosť od steny k stene, vzhľadom na vrstvu omietky, dlažba lepidlo a obkladov. Určite kúpiť sprchovací kút a kúpeľňa správnu veľkosť.

V etape návrhu, môžete sa rozhodnúť, aký štýl interiéru vybrať, v akej farebnej schémy vaša kúpeľňa bude, veľkosti na dlaždice a jej množstvo. Umiestnenie zásuvky, vypínače, svietidlá a osvetlenie.

Po vypracovaní projektu, budete musieť urobiť odhad. Odhad vypočíta všetky náklady na opravu: materiály, zariadenia, nábytok, komponenty a iné. To vám umožní odhadnúť svoje nadchádzajúce, náklady na opravu a nie kupovať priveľa. Vyberte si materiál pre opravy, ktoré sú odolné voči zmenám teploty a vysoká vlhkosť vzduchu.

Demontážne práce

Priamo opravu kúpeľňa sám začína aktívne opatrenia — s demontáže starých zariadení a konečná úprava materiálov.

Nie je to náročná práca, ale je to prašné jeden. Používať osobné ochranné pomôcky: rukavice, respirátor, ochranné okuliare.

  1. Vypnite kohútiky na teplú a studenej vody. Odpojte všetky vodovodné armatúry z kanalizácie a vodovody. Jasné miestnosti všetky nepotrebné položky: nábytok, zrkadlá, príslušenstvo, závesné skrinky, a tak ďalej. Pokrytie vodomerov a potrubí s plastovou fóliou.
  2. Fáza demontáže inštalatérske, že nie je vhodný na použitie začína. Staré kúpeľňa a umývadlo sú odstránené z miestnosti. Môžete zanechať staré wc misa v čase opravy odpojenie z odtokovej nádoby. Počas prašné práce, kryt s plastovou fóliou.
  3. Začať odstránenie starej omietky alebo dlaždice. Tu môžete použitia náradia: kladivo, sekáč, kladivom, príklepové vŕtačky. Steny musia byť čistené na hlavné pevné vrstvu tak, že oprava je vysokej kvality. Majte na pamäti, že tam môže byť elektrických drôtov a rúr v stene, tak sa uistite, že tieto akcie sú v bezpečí. Začať pracovať od zhora nadol. Prvý stropu, potom na steny a podlahy.
  4. Nedotýkajte staré dvere, blok, dvere ešte. Malo by byť odstránené po nadávania steny s omietkou.
  5. Čisté izby, všetky stavebné sutiny. Kúpeľňa je teraz pripravené na ďalšie rekonštrukcie.

Демонтаж старой ванны

Prestavba

Malý priestor kúpeľne je to spoločný problém. Preto ľudia často chcú zvýšiť svoju oblasť. Legitímne sanačných existujú príležitosti. Stačí pochopiť, ktorých akcie sú povolené a ktoré zakázané.

Je potrebné koordinovať prácu a aby prestavbu projektu v predstihu, pred začatím práce. Tak ako nie je «spätne». Inak, neskôr môžu nastať problémy pri predaji takéhoto bytu.

Je prísne zakázané rozšíriť kúpeľňa na úkor obývacej izbe alebo v kuchyni. Nebudete sa schopní dohodnúť na takúto prestavbu (výnimky sú vyrobené pre byty na prízemí a apartmány s nebytových priestorov nachádzajúcich sa pod nimi).

Je možné rozšíriť kúpeľňa na úkor nebytových priestorov, ako sú chodby a skladovacie miestnosti.

Пример перепланировки ванной

Pri kombinácii kúpeľňa s wc, je povolené demontovať oblasť medzi nimi. Táto zmena sa nepovažuje za prestavbu. Takéto práce môže byť dohodnuté na dokončenie tým, že zmeny technických pas bytu.

Drsný práce

Keď kúpeľni priestor sa zbaví nečistôt, potom opravu by mali pokračovať v zadanom poradí.

Veľké opravy, obvykle zahŕňajú výmena elektroinštalácie. Preto, podľa projektu, mali by ste poskytnúť vopred umiestnenie zásuvky, žiarovky, vypínače. Označte miesta, kde sa staré rozvody beží na stene a odpojte ho od zdroja napájania.

Načerpať nové rozvody čiary, ako aj umiestnenie elektrických zásuviek a vypínačov. Čiary musia byť prísne horizontálne alebo vertikálne. Majte na pamäti, že je zakázané položiť blesky v nosných stien a podlahy dosky.

Kladivo, vrták alebo brúska vám pomôžu rýchlo shtrobitat. Môžu zvládnuť akýkoľvek materiál steny (tehla, betón). Štandardná hĺbka záblesku je 25 mm a šírka je 25 mm. Pre hollowing sa otvory pre zásuvky a vypínače, tam sú špeciálne prílohy na puncher.

Выдалбливание штроб перфоратором

V starých domoch, okrem výmena elektroinštalácie, je potrebné zmeniť vodovodnej rúrky. Namiesto ocele, robia polypropylén ty. Vlastnosti týchto rúr im umožní byť osadená v stene. Vytvorenie ce, kde vodovodné potrubie bude prebiehať. Používať rovnaké nástroje, aby blesky pre nich.

Nemôžete skryť kohútiky, počítadlá, alebo filtre v stene. Musíte mať prístup k nim. Ale preto, že nemajú upútajú, môžu byť skryté za kamufláž okno s dverami na prístup. Všetko je vyrobené pre jednotlivé veľkosti.

Po shtrobleniye práce sú ukončené, jasné miestnosti odpadkov.

Kúpeľňa je v miestnosti s vysokou vlhkosťou. Núdzové situácie vyskytnú, tak je to potrebné na ochranu podlahovej krytiny od vlhkosti a úniky. Správne hydroizolácie poskytuje spoľahlivé bariéra do vody. Prekáža plesniam a hubám. Podľa technológie, rolka (strešnej krytiny alebo polyetylénový film) alebo náter môže byť použitý ako hydraulické ochrany.

Гидроизоляция ванной комнаты

Hydroizolácie je kladený na hrubú podlahu pod dokončovacie poter. Preto pred inštaláciou vodovzdornú úpravu, musí byť pripravený. Podlahy by mal byť rovný, čistý a suchý. Zaobchádzať s náter na zvýšenie priľnavosti.

Nech materiál sa rozhodnete pre hydroizoláciu, pamätajte:

  1. To by sa mala vzťahovať nielen na podlahu, ale aj ísť na stenách aspoň 15 cm.
  2. Na hydroizolačné vrstvy musí byť pevný, bez trhlín, alebo zruší.
  3. Ak poschodí rozdiely sú viac ako 2 cm, potom na prvom poschodí je vyrovnané naliatím hrubý cementu poter.

Pre hydroizoláciu, vykonať nivelačný poter, ktorý sa skladá z cementu a piesku. Ak chcete, hydroizolácie môže byť vykonané, aby sa izolovať podlahu s penoplex alebo položiť teplej podlahy. A potom vyplňte poter. Dať to 2-3 dni, aby získali silu a pokračovať v práci ďalej.

Montáž komunikácie

Šírenie filmu o sušené poter a prejdite k ďalšej fáze opravy. Je čas presunúť na inštalácia komunikačných: vodné potrubia a káble. Tieto úlohy môže byť vykonaná v akomkoľvek poradí.

Kábel je stanovené vo vnútri a strobo, po ukončení, ktorým je «s názvom» špeciálne zariadenie. Kábel môže byť stanovená v špeciálnej zvlnené potrubia. Potom blesky sú pokryté s cementovou maltou alebo sadrové omietky.

Robia to isté s inštalácie rúr v blesky. Po uložení potrubia, systém by mal byť testovaný, aby sa ubezpečil, že nie sú žiadne úniky. Po tom, miesta, ktorým rúry sú pokryté s cementovou maltou.

Замазывание штроб цементным раствором

Pred prechodom na vyrovnanie stien, budete musieť vysporiadať s strop. Ďalšie kroky budú závisieť na možnosť dokončovacie to: zavesené sadrokartónové, úsek, maľovanie alebo z PVC panelov. Na základe tohto, je buď rámu upevnite listov, sadrokartón, alebo putty a level to pre maľovanie. Strop môže byť po protiľahlých stien s keramické dlaždice.

Po ukončení práce na stropy, je čas začať pracovať na stenách. Musia byť vyrovnané. Ak steny kúpeľne sú veľmi zakrivené, potom prvú úroveň s cementové omietky. Potom putty a priniesť steny ideálne. Na hladké steny, akýkoľvek povrch bude dobre zapadajú, či už je to dlaždice alebo plastové panely.

Podláh, stien a stropov

Všetky povrchy sú pripravené. Je to čas pre dokončovacie dotyk. Farby v kúpeľni strop s vhodnou farbou alebo montáž PVC panely na rám. Akcie závisia od typu stropu. Inštalácia na strop bude musieť byť odložené a vykonáva po konečná povrchová úprava steny.

Dlaždice sú prvé položené na podlahe. Ak nemáte absolútne žiadne skúsenosti, ktorým dlaždice, môže sa oplatí obrátiť sa na odborníka. Po dlaždice lepidlo vyschne, kĺbov na podlahe musí byť trela s vodu-odpudzujúca škárovacia hmota. Ak kúpeľni obrazovke bude dlažba, potom to nie je nutné dať dlaždice podľa kúpeľni.

Укладка плитки на пол

Pri montáži dlažieb je dokončená. Je nevyhnutné, aby kúpeľňa a nainštalovať ho na nohy na úrovni. Kĺby medzi stenou a kúpeľňa sú utesnené s vlhkosti-odolné silikónové tesnenie. Pripojte vaňou na kanalizačné rúry. Ak chcete pokračovať v práci, chrániť dekoratívne vrstvy dlaždice, kryt podlahy po obvode s kartónové listy. V tejto fáze, obrazovka pre kúpeľňa je namontovaný z obytných blokov.

Začnú ktorým obklady na steny zo strany kúpeľňa hore. Dolné riadky sú namontované posledný. Oni tiež dlaždice obrazovky v kúpeľni. Po práci, doska je čistiť zvyšky lepidla a nechať úplne vyschnúť.

Укладка плитки на стену

Po ukončení dlaždice práce, všetky spoje sú trela s vodu-odpudzujúca škárovacia hmota, okamžite odstraňujú nadbytočnú. Inštalovať nové dvere a inštalácia na strop. V tomto čase, inštalovať svietidlá, zásuvky, a radiátor na uteráky.

Inštalácia vodovodné armatúry

V poslednej etape opravy je montáž vodoinštalačných.

Wc misa je nainštalovaný na svojom mieste, nádrž je namontované. Pripojenie wc misa do kanalizácie zásuvky pomocou zvlnením. Flexibilné hadice spája nádrž na dodávku vody.

Inštalácia chladiča. Postupnosť týchto prác je individuálne a závisí od spôsobu uchytenia chladiča. Potom pripojte vypúšťacia trubka umývadlo sifón do kanalizácie.

Установка раковины

Kohútikov sú nainštalované na umývadlom a kúpeľňa. Ventilátor s záklopka je nainštalovaný vo ventilačných kanálov. Ak práčka sa nachádza v kúpeľni, dajte ju na miesto a pripojiť sa na kanalizáciu a vodovod.

Zostáva zavesiť skrinky, zavesiť, zrkadlá a ostatné príslušenstvo. DIY kúpeľňa opravy sú pripravené.

Toto je približne cestu, že tí, ktorí chcú opraviť kúpeľňa na svoje vlastné budú musieť prejsť. O dodržanie popísaná postupnosť, ste sa vyhli neodstrániteľné chyby v oprave.
